Popis:
		Účastníci procesu výstavby, jejich pracovní náplň a pravomoci. Vývojový diagram celého procesu výstavby. Vliv projektu na technologie a dobu výstavby, členění procesů. Technologický postup, úvod do časového plánování.

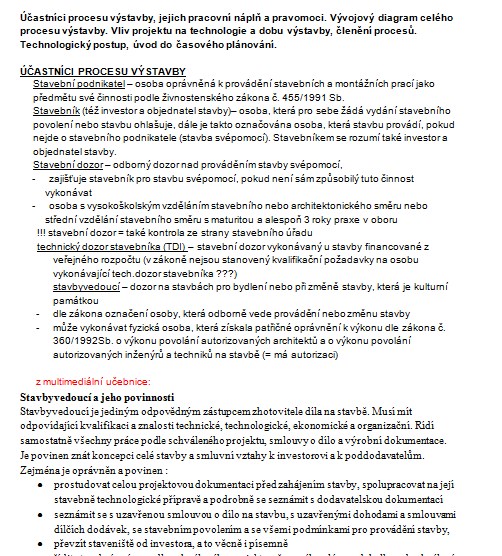

ÚČASTNÍCI PROCESU VÝSTAVBY
Stavební podnikatel - osoba oprávněná k provádění stavebních a montážních prací jako předmětu své činnosti podle živnostenského zákona č. 455/1991 Sb.
Stavebník (též investor a objednatel stavby)- osoba, která pro sebe žádá vydání stavebního povolení nebo stavbu ohlašuje, dále je takto označována osoba, která stavbu provádí, pokud nejde o stavebního podnikatele (stavba svépomocí). Stavebníkem se rozumí také investor a objednatel stavby.
Stavební dozor - odborný dozor nad prováděním stavby svépomocí,
- zajišťuje stavebník pro stavbu svépomocí, pokud není sám způsobilý tuto činnost vykonávat
- osoba s vysokoškolským vzděláním stavebního nebo architektonického směru nebo střední vzdělání stavebního směru s maturitou a alespoň 3 roky praxe v oboru
!!! stavební dozor = také kontrola ze strany stavebního úřadu
technický dozor stavebníka (TDI) - stavební dozor vykonávaný u stavby financované z veřejného rozpočtu (v zákoně nejsou stanovený kvalifikační požadavky na osobu vykonávající tech.dozor stavebníka ???)
stavbyvedoucí - dozor na stavbách pro bydlení nebo při změně stavby, která je kulturní památkou
- dle zákona označení osoby, která odborně vede provádění nebo změnu stavby
- může vykonávat fyzická osoba, která získala patřičné oprávnění k výkonu dle zákona č. 360/1992Sb. o výkonu povolání autorizovaných architektů a o výkonu povolání autorizovaných inženýrů a techniků na stavbě (= má autorizaci)



    Klíčová slova:

		  		  výstavba
		  		  zemní práce
		  		  zdění
		  		  lešení
		  		  krovy
		  		  úpravy povrchů
		  		  výrobní proces
		  		  realizace stavby
		  		  proudové stavění




		Obsah:

				- H01. Účastníci procesu výstavby, jejich pracovní náplň a pravomoci
 H02. Zemní práce
 H03. Stroje pro zemní práce
 H04. Stanovení výkonnosti strojů a strojních sestav
 H05. Pažení (montáž a demontáž, vhodnost nasazení)
 H06. Piloty a milánské stěny. Druhy odvodnění.
 H07. Tradiční a systémová bednění svislých konstrukcí
 H08. Bednění vodorovných konstrukcí (stropy deskové, průvlaky).
 H09. Doprava a ukládání čerstvého betonu
 H10. Zvedací prostředky
 H11. Zdění
 H12. Lešení
 H13. Krovy
 H14. Krytiny, jejich charakteristika, zásady montáže
 H17. Příčky
 H18. Úpravy povrchů - omítky klasické a historické
 H19. Úpravy povrchů - omítky tenkovrstvé
 H20. Úpravy povrchů - omítky sanační
 H21. Úpravy povrchů - KZS
 H22. Úpravy povrchů - obklady vnitřní a vnější

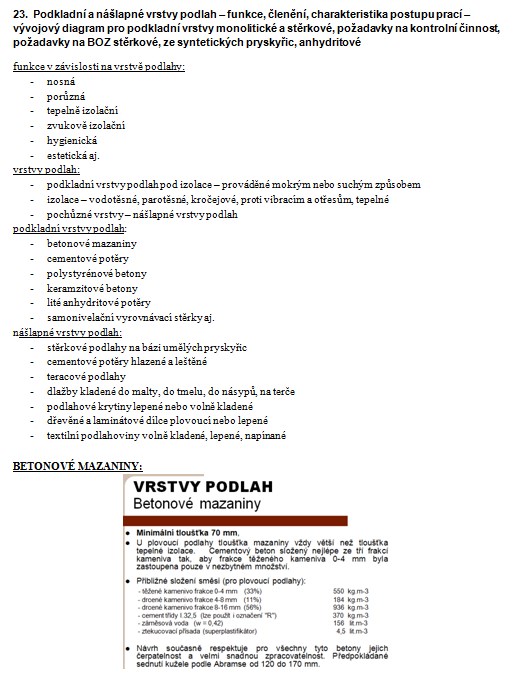

 H23. Podkladní a nášlapné vrstvy podlah
 H24. Podkladní a nášlapné vrstvy podlah
 H26. Podkladní a nášlapné vrstvy podlah
 H27. podkladní a nášlapné vrstvy podlah
 H28. Dřevěné a laminátové nášlapné vrstvy
 H29. Podkladní a nášlapné vrstvy podlah
 H30. Fasádní pláště
 H31. Výrobní proces ve stavebnictví
 H33. Výrobní proces objektu
 H34. Prostorová struktura objektového procesu
 H35. Technologická struktura stavebního procesu

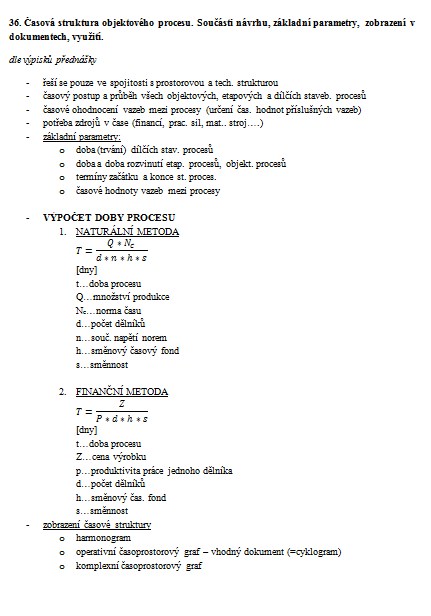

 H36. Časová struktura objektového procesu
 H37. Technologické etapy
 H37.Technologické etapy a jejich charakteristiky pro sourodé a nesourodé objekty
 H38. Modelování stavební výroby
 H42. Realizace stavby
 H44. Příprava výstavby investičních celků
 H45. Územní a prostorové členění sourodých investičních celků
 H46. Územní a prostorové členění nesourodých investičních celků
 H48. Proudové stavění
 H49. Modelování procesů výstavby pomocí sítových grafů

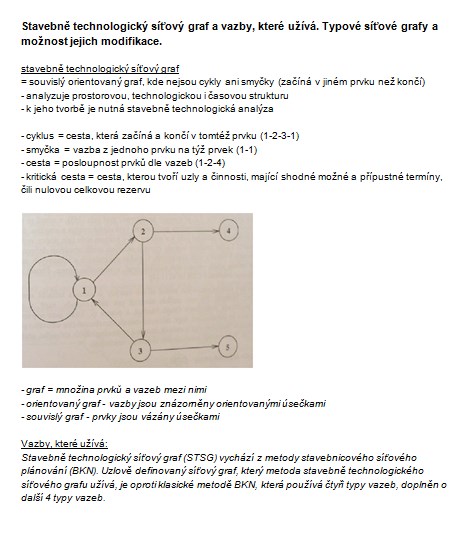

 H51. Stavebně technologický síťový graf a vazby
 H52. Využití výpočetní techniky
 H53. Zásady navrhování zařízení staveniště pro objekt a investiční celek. Základní dělení ZS, principy návrhu provozního, sociálního a doplňujícího zařízení staveniště.
